Chantier de rénovation intérieure avec échafaudage et outils de travaux immobiliers
Publié le 5 mars 2026

Votre budget a explosé de 30%. Les artisans ne se coordonnent pas. Le chantier devait durer 3 mois, vous en êtes à 5. Cette situation, je la vois régulièrement chez les propriétaires qui se lancent sans méthode. Pourtant, réussir des travaux immobiliers globaux n’est pas une question de chance. C’est une question d’anticipation sur quatre points précis : le budget réel, le bon niveau de délégation, l’ordre des interventions et la réception finale. Le reste ? Du détail.

Les 4 piliers d’un chantier réussi en 30 secondes

  • Prévoyez 15 à 20% de marge budgétaire au-delà des devis
  • Au-delà de 3 corps de métier, déléguez la coordination
  • Respectez l’ordre technique : gros œuvre → réseaux → finitions
  • Ne signez jamais la réception sans liste de réserves écrite

Budgétiser vos travaux globaux : la marge de sécurité que personne ne vous dit

Soyons directs. Les fourchettes que vous trouvez sur internet (« entre 450 et 1 000 €/m² ») ne servent qu’à vous donner un ordre de grandeur. Rien de plus. Selon Prix-Travaux-m2, le coût moyen d’une rénovation complète tourne autour de 600 €/m² en 2026. Mais ce chiffre cache d’énormes disparités : état initial du bâti, accès chantier compliqué, choix de matériaux, région… Comptez plutôt 850 €/m² si vous visez une rénovation de qualité avec isolation et mise aux normes.

Le vrai problème, ce n’est pas le prix au mètre carré. C’est ce que personne n’a prévu. Dans mon accompagnement de chantiers en Île-de-France et région lyonnaise (environ 35 projets entre 2021 et 2025), j’observe que les particuliers qui n’ont pas prévu de marge budgétaire subissent un dépassement moyen de 18%. Ce constat peut varier selon l’ancienneté du bâti et la qualité du diagnostic initial.

Anticiper les imprévus budgétaires évite les mauvaises surprises en cours de chantier



Le piège du budget sans marge

Un devis n’est pas un prix final. C’est un prix de départ. Prévoyez systématiquement 15 à 20% de réserve au-delà du total des devis acceptés. Cette marge couvrira les découvertes en cours de chantier (canalisation vétuste, problème structurel non visible) et les ajustements inévitables.

Mon conseil : demandez à chaque artisan de détailler séparément fournitures et main d’œuvre. Un devis qui affiche un prix global « tout compris » sans ventilation est un signal d’alerte. Vous ne pourrez pas négocier, ni comprendre où passe votre argent.

600€/m²

Coût moyen d’une rénovation complète en France en 2026

Gérer seul ou déléguer : le vrai calcul à faire avant de décider

La question revient systématiquement : « Est-ce que je peux m’en occuper moi-même ? ». La réponse dépend de trois facteurs : le nombre d’artisans à coordonner, votre disponibilité réelle et votre tolérance au stress. Franchement, je déconseille de gérer seul un chantier impliquant plus de 3 corps de métier. Les risques de décalage entre interventions deviennent trop importants.

Un maître d’œuvre prend généralement entre 8 et 12% du montant des travaux. Ça peut sembler cher. Mais calculez le coût d’une semaine de retard (votre loyer temporaire, les pénalités, le stress) et vous verrez que c’est souvent rentable. Pour comparer différentes approches de projet de construction avec un professionnel, posez-vous d’abord les bonnes questions.

Gérer seul vs maître d’œuvre vs architecte : quel pilotage pour votre projet ?
Critère Gestion autonome Maître d’œuvre Architecte DPLG
Coût 0% 8-12% travaux 10-15% travaux
Temps requis 15-20h/semaine 2-3h/semaine 2-3h/semaine
Responsabilité coordination Vous Maître d’œuvre Architecte
Permis de construire Vous (limité) Non inclus Inclus + obligatoire >150m²
Adapté si 2-3 artisans max 4+ artisans, budget 30-150k€ Extension, surélévation, complexe
La coordination sur site évite les incompréhensions entre corps de métier



Avant de signer avec un artisan, vérifiez sa certification. Selon Qualibat, 53 000 professionnels sont aujourd’hui certifiés en France. La qualification RGE (Reconnu Garant de l’Environnement) reste le premier critère de sélection si vous visez des aides comme MaPrimeRénov’. Demandez l’attestation d’assurance décennale datée de moins de 3 mois. Un bon artisan vous la fournit sans sourciller.

Conseil terrain

Faites une simulation sur sonefi.com pour évaluer différentes options de financement avant de finaliser votre budget global. Ça évite les mauvaises surprises au moment de signer les devis.

L’ordre des travaux qui évite les reprises coûteuses

Je pense à ce dossier traité à Lyon en 2023. Sophie, 42 ans, cadre RH, première rénovation. Appartement de 85 m². Elle avait choisi ses artisans séparément sur recommandation, sans maître d’œuvre. Résultat : l’électricien a percé dans une canalisation fraîchement posée par le plombier. Trois semaines de retard, 2 800 € de surcoût partagé après médiation avec l’assurance décennale.

Sophie et les 3 semaines perdues : quand plombier et électricien ne se parlent pas

J’ai accompagné Sophie après le sinistre. Son erreur principale ? Avoir fait intervenir plombier et électricien en même temps sans réunion de coordination préalable. L’électricien ne connaissait pas le tracé exact des nouvelles canalisations. Un plan de repérage aurait coûté 200 €. Son absence en a coûté 2 800.

La leçon : Depuis ce dossier, je recommande systématiquement un coordinateur dès que 3 corps de métier ou plus interviennent sur le même chantier.

L’ordre logique d’intervention n’est pas négociable. Voici la séquence que j’observe sur les chantiers qui se passent bien :


  • Signature devis et démarrage démolition

  • Gros œuvre et modifications structurelles

  • Plomberie et électricité (phases coordonnées)

  • Plâtrerie, isolation et cloisonnement

  • Revêtements sols et murs

  • Second œuvre, finitions et réception

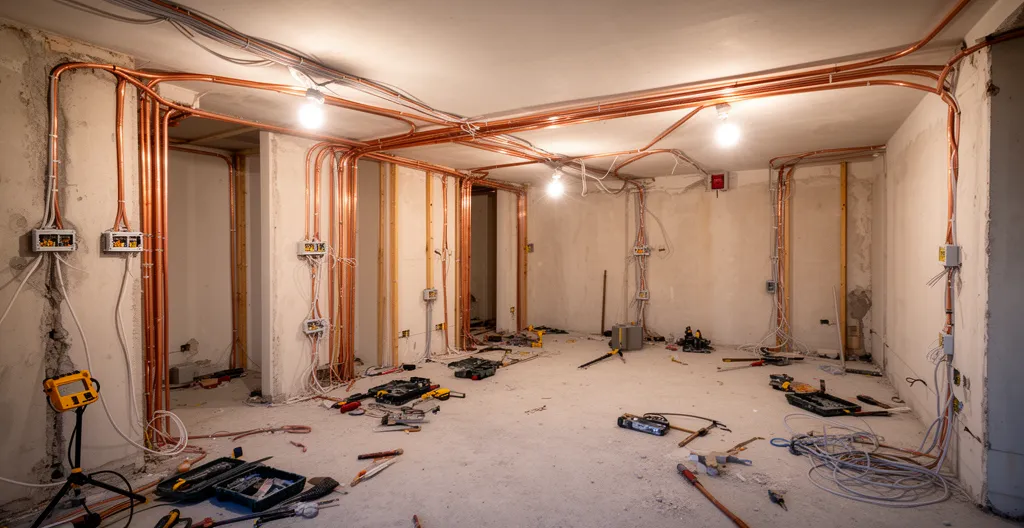

Plomberie et électricité doivent être coordonnées pour éviter les percements accidentels



Attention au piège classique du « on verra sur place ». Si un artisan vous dit qu’il adaptera en fonction de ce que les autres auront fait, c’est qu’il n’a pas de plan précis. Et sans plan, les imprévus s’accumulent.

Réception de chantier : la dernière étape que 70% des particuliers bâclent

C’est le moment le plus important. Et pourtant, la plupart des propriétaires signent le procès-verbal de réception sans prendre le temps de tout vérifier. Une fois signé sans réserve, vous n’avez plus de levier pour faire corriger les défauts mineurs. La garantie de parfait achèvement dure 1 an après réception, mais elle ne couvre que ce qui est inscrit au PV.

Avant même le démarrage des travaux, vous devez souscrire une assurance dommages-ouvrage. Selon Service-Public.fr, cette assurance est obligatoire pour le maître d’ouvrage. Elle préfinance sans recherche de responsabilité les travaux relevant de la garantie décennale pendant 10 ans après réception.

Votre pense-bête réception : 12 points à vérifier avant de signer


  • Tester chaque prise électrique avec un appareil

  • Vérifier l’étanchéité de chaque robinet et siphon

  • Contrôler l’ouverture et fermeture de toutes les portes

  • Inspecter les joints de carrelage et silicone

  • Vérifier l’aplomb des murs et plafonds
Chaque détail compte lors de la réception : prenez votre temps



Mon avis (qui n’engage que moi) : la réception de chantier est non négociable. Prenez une demi-journée, pas une heure. Notez chaque défaut, même mineur, sur le procès-verbal. L’artisan a ensuite un délai contractuel (souvent 30 jours) pour lever les réserves. Passé ce délai sans intervention, vous avez un levier juridique.

Vos questions sur la coordination de travaux

Faut-il obligatoirement un architecte pour une rénovation ?

Non, sauf si votre projet dépasse 150 m² de surface de plancher après travaux. En dessous de ce seuil, un maître d’œuvre ou une gestion autonome reste possible.

Comment vérifier qu’un artisan est bien assuré ?

Demandez l’attestation d’assurance responsabilité civile décennale datée de moins de 3 mois. Vérifiez que les activités déclarées correspondent aux travaux prévus.

Que faire si un artisan abandonne le chantier ?

Envoyez une mise en demeure par lettre recommandée avec accusé de réception. Sans réponse sous 15 jours, vous pouvez faire constater l’abandon par huissier et solliciter un autre artisan aux frais du premier.

Quelle différence entre garantie décennale et dommages-ouvrage ?

La décennale est l’assurance de l’artisan (obligatoire). La dommages-ouvrage est votre assurance à vous (également obligatoire). Elle vous indemnise rapidement sans attendre la recherche de responsabilité.

Plutôt que de vous laisser sur une liste de règles, posez-vous cette question : votre budget prévoit-il vraiment une marge de 15 à 20% ? Si la réponse est non, reprenez vos calculs avant de signer le moindre devis. Pour aller plus loin dans cette réflexion, consultez les conseils sur l’estimation du budget pour votre maison.

Précisions sur les devis et engagements contractuels

Les fourchettes de prix mentionnées sont indicatives et varient selon région, état initial du bien et choix de matériaux. Les délais évoqués correspondent à des chantiers sans complications majeures. Chaque projet nécessite une étude technique personnalisée par un architecte DPLG, maître d’œuvre ou économiste de la construction. Risque de surcoût de 15-25% si diagnostic initial incomplet.

Rédigé par Valérie Dumont, coordinatrice de travaux et conseillère en rénovation immobilière depuis 2017. Elle accompagne des particuliers dans leurs projets de rénovation globale en Île-de-France et région lyonnaise, avec plus de 80 chantiers suivis à ce jour. Son approche privilégie l'anticipation des imprévus et la coordination rigoureuse des corps de métier. Elle intervient régulièrement en formation auprès de courtiers en travaux et agents immobiliers.
